浆砌片石护坡施工方法
浆砌片石

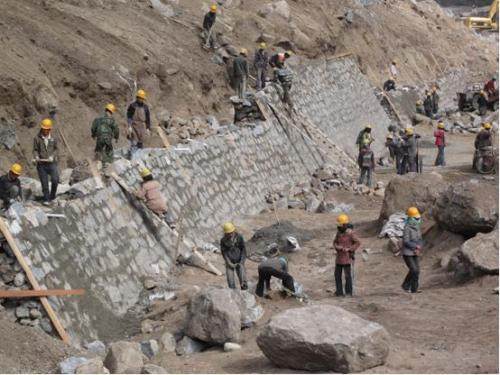

浆砌片石常用作路基工程中挡土墙或是一些公路的护坡,是采用砂浆与毛石料砌筑的砌体结构,石料属不规则形状,短边厚度15cm左右,有时也用块石,具体看毛石的形状尺寸,没有明确的划分界限,一般接近长方体的为片石,接近正方体为块石。
制造护坡
(1)护坡的目的
至于护坡不护坡,不一定是边坡稳定问题,关键是考虑斜坡上的土块石块、掉渣、飞石等飞入水池,虽然对结构不构成危害,但会增加很多维护清理费用。
其次,遇到雨季,泥水夹岩粉也可能沿岩石裂隙到池子里,因此,池子应该有混凝土衬砌,池子边上有排水沟,防止地表径流。
为了处理地表松散碎石及美观,因为只要深挖两米即可找到坚实的岩石基础,因此松散碎石土层厚肯定在两米以内,一般来说,即使滑坡,危害也不会很大
(2)护坡方案
浆砌片石护坡施工方法至于浆砌片石护坡还是喷混凝土,需要对比,由地质条件而定,如果岩石不是很好,则喷混凝土方案可能不是很合适。
4米边坡和14米边坡也处理不一样,后者考虑浆砌片石护坡不太合适 。
处理表层岩土松动问题可能更常见采用挂网喷锚,但考虑到本工程实际:滑坡危害不大、石材丰富便于就地取材,浆砌片石方案也就可能成为首选方案。
当然,最终如何选择,尚需进一步明确护坡范围、护坡目的、现场工程地质条件等诸多因素。
浆砌片石护坡和护墙适用条件及施工注意事项?
1.在对护坡和护墙进行砌筑工程之前,应该清除整个边坡坡面上面松动的石块,同时需要采取加强措施
2.在工程开工之后应该先做好放线工作,保证施工过程当中准确无误
3.护坡和护墙的石块儿应该错缝,缝隙进行咬合强身,每隔10米到20米必须设置伸缩缝
4.在新田土方的路基边坡上面砌筑护坡,要等到路基下沉沉降稳定之后才能进行
5.施工过程当中所使用到的所有材料要符合施工的要求,遵循相关的施工技术规则和标准
浆砌石护坡施工方案
1、浆砌石护坡施工工艺流程
测量放线→坡面修整→基础开挖→基础、坡面浆砌→勾缝→养生。
2、浆砌石护坡施工要求
单个片石石料厚度不小于30cm,镶面材料应选择尺寸稍大并具有较平整表面,且稍加粗凿。在角隅处应使用较大石料,大致粗凿方正。
石料砌筑时应清洗干净,表面湿润,砂浆应捣实饱满。砂浆应采用小型拌和设备随拌随用,严禁人工就地拌和。
所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于1.2m。砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝。
每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑。
3、浆砌石护坡施工方法
3.1边坡修整与护坡放样
路基填筑成型后,开始边坡的修整,并对坡面进行人工整平。在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格按照设计图纸几何尺寸进行。
3.2护坡基础开挖
护坡开挖采用人工与机械进行开挖,并严格按照图纸设计尺寸进行开挖。
3.3浆砌片石砌筑
(1)原材料采用
水泥:采用进场合格的P.O32.5R水泥,并且保证使用中水泥存放符合要求。
砂子:采用级配良好、质地坚硬、颗粒洁净的中砂。
片石:用于浆砌工程的片石强度不得低于30MPa,片石砌筑前必须浇水湿润,并将表面灰尘、泥土冲洗干净。
(2)砌筑
①施工时须挂线砌筑,并经常对其复核,以保证线型平顺、砌体平整。
②砌体与坡面紧密结合,砌筑片石咬口紧密、错缝砂浆饱满,不得有通缝、叠砌、贴砌和浮塞,砌体勾缝要牢固美观。
③根据设计图纸位置设置伸缩缝和沉降缝的尺寸,伸缩缝间距10-20米,充填沥青麻絮,按设计分段砌筑。
④砌缝宽度、错缝距离应符合规定,勾缝坚固、整齐,深度和型式符合要求。
3.4水泥砂浆勾缝
1)勾缝砂浆应采用细砂和较小的水灰比,水灰比控制在1:1~1:2之间。
2)清缝应在砌筑24h后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。
3)勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。
4)当勾缝完成和砂浆终凝后,砌体表面应刷洗干净,至少用浸湿物覆盖保持21d,在养护期间,经常洒水,使砌体保持湿润,避免碰撞和振动。
3.5养生
浆砌片石护坡施工方法 应在砂浆初凝后覆盖养生7d。养护期间应避免碰撞、振动或受压。特别是每个工作班结束时要求整体养生一遍,并用水渗透过的麻袋覆盖。
4、浆砌石护坡施工质量控制
4.1原材料质量:砂、片石、水泥进场后按规范进行检测,抽检合格后方可使用,严禁使用风化和有水锈的石料。水泥必须附有出厂合格证等质量证明文件。
4.2严格按施工配合比拌制砂浆,保证计量正确。现场来料后,及时将原材料按规定取样送试验室确定配合比。现场材料配合比计量偏差不得超过下列数值:水泥和外掺混合材料按重量计为±2%,骨料按重量为±3%,水按重量计为±2%。
4.3在砌筑基础、骨架时,均采用挤浆法操作,拌制水泥砂浆严格计量,每个工点有专人负责计量工作,严格按照施工配合比配料。
4.4砌体的砂浆强度、平面位置、断面尺寸、平整度、坡率、砌缝等符合要求,砌体表面必须平顺、圆滑、砂浆饱满且勾缝均匀、平顺、无脱落现象,无通缝、三角缝和瞎缝。
浆砌石框架护坡
-、材料及结构形式
浆砌石框架护坡是浆砌片石护坡的一种,绿化初期可有效减轻坡面水土流失,同时还可以起到稳定坡体表面的作用。-般采用拱形、矩形、菱形。
(1)框架采用M10水泥砂浆浆砌片石,片石大小依据实际情况而定。
(2)框架内可以根据项目区的气候和土壤条件选择适合的乔灌草。
二、措施功能特点
(1)框架可以在绿化初期防止水土流失,稳定坡体表面。
(2)框架可以承担一部分土压力,可以用于土压力不大的土质坡面。
(3)框架可以有效的拦截降雨,为植物生长补充水分。
三、设计与施工
(1)按设计要求平整坡面,清除坡面危石、松土、填补凹凸等。
(2)为了保证框架的稳定,埋深不小于8cm。
(3)采用M10水泥砂浆就地砌筑片石。框架砌筑时应先砌筑衔接处,再砌筑其它部分,同时要确保框架衔接处位于同- -高度 。
(4)施工时应自下而上砌筑,并使框架与坡面紧贴。
(5)雨季施工,为使草种免受雨水冲蚀,并实现保温保湿,应加盖无纺布,促进草种的发芽生长。也可采用稻草、秸秆编织席覆盖。
四、适用范围
(1)适用于土质和土石边坡,强风化岩质边坡也可应用。
(2) -般适用于坡度在1:1~1:1.5,超过1:1时慎用。
(3)坡高每级不超过10m。
五、工程应用
浆砌片石护坡施工方法在部分坡度较缓、坡长较短 、防护强度较低的土质边坡,框架的材质可以选用木板、砾石、卵石、机砖或者利用矿山、尾矿的废弃石料,依据设计要求,结台周边景观特征自下向上组合成各种花饰图案。砌筑的坡面应平顺,外观要求整齐划一、无凹凸不平现象。 若有砌筑块有松动或脱落之处必须及时修整。花饰框格内可栽种一些灌木 植物。
浆砌片石护坡的使用条件:
(1) 在缓于1: 1的各种岩石和土质边坡上,其边坡因风化剥落、表水冲刷,易发生流泥冲沟及表层溜坍等病害,在当地石料充足时可采用浆砌片时护坡。
(2)当水流速度较大(4-~ 5m/s),波浪使用较强,以及可能有流水、漂浮物等冲击作用时,为防护不同岩层不同位置可结合其他防护措施效果更好。
(3) 对于严重潮湿或冻害严重的土质边坡,在未进行排水措施以前,则不宜采用浆砌片石护坡。
